La mayoría de equipos de paid media planifican campañas como si el mercado fuese a esperarles. Reunión mensual, hoja de cálculo infinita, y a rezar. Luego llega un cambio de algoritmo, un competidor que mete presupuesto o un cliente que pivota, y todo se va al contenedor. Scrum aplicado a marketing convierte ese caos en ciclos de dos semanas: cortos, medibles y corregibles antes de que el daño sea real.
TL;DR: El resumen sin rodeos
- Scrum en marketing: un marco ágil que sustituye el plan trimestral por sprints de 2 semanas con entregables medibles.
- 87% más productividad: según el State of Agile Marketing Report 2026, los equipos ágiles rinden más y reportan menos estrés.
- La retrospectiva es la clave: no el sprint en sí, sino la reunión donde el equipo decide qué cambiar cada 14 días.
- Sin liderazgo real, no funciona: Scrum mal implementado es microgestión con nombre moderno.
¿Qué es Scrum en marketing y por qué no es "cosa de programadores"?
Scrum es un marco de trabajo ágil que organiza el trabajo en ciclos cortos llamados sprints, con roles definidos y reuniones concretas para inspeccionar resultados y corregir el rumbo cada pocas semanas. Nació en desarrollo de software, sí. Pero su lógica (entregar valor rápido, medir, ajustar, repetir) encaja en marketing digital, donde las condiciones cambian cada semana.

El concepto es sencillo: en vez de un plan trimestral que se queda viejo antes de ejecutarlo, divides el trabajo en sprints de 1 a 4 semanas. Cada sprint tiene un objetivo concreto, un entregable medible y una revisión al final. Si algo no funciona, lo sabes en 14 días. No en 90.
Según el 9th Annual State of Agile Marketing Report 2026 de AgileSherpas, el 87% de los profesionales de marketing ágil reportaron mayor productividad. El 77% declaró niveles de estrés más bajos. Y el 64% de los perfiles de liderazgo ya usa metodologías ágiles para navegar un mercado que cambia más rápido de lo que cualquier planificación trimestral puede absorber.
¿Y sabéis qué pasa cuando un equipo de paid media deja de improvisar? Que empieza a tomar decisiones con datos de hace dos semanas, no de hace tres meses. La Agile Alliance documenta casos de equipos de marketing digital que redujeron tiempos de lanzamiento usando exactamente este modelo.
Sprint de 2 semanas para campañas paid: modelo práctico

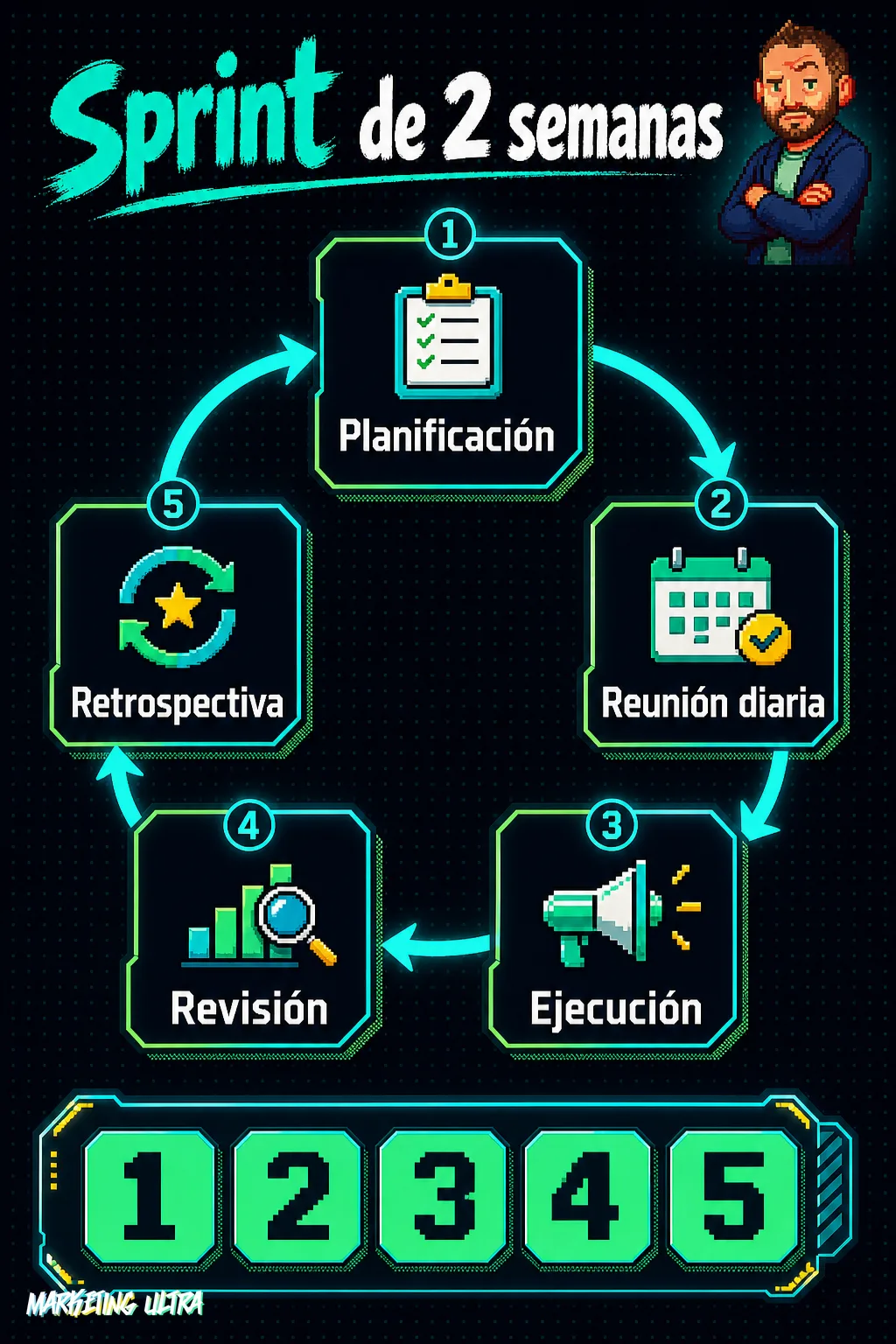

Un sprint de dos semanas aplicado a paid media tiene cinco momentos clave. No hace falta un máster en metodologías ágiles: hace falta disciplina y ganas de dejar de planificar en el vacío.
1. Planificación del sprint (día 1). El equipo selecciona las tareas prioritarias del backlog (la lista de trabajo pendiente, ordenada por valor): qué audiencias probar, qué creatividades lanzar, qué pruebas A/B configurar, qué KPIs medir. El responsable de la cuenta actúa como Product Owner: decide qué genera más valor en las próximas dos semanas.
2. Reunión diaria de 15 minutos. Cada día, cada persona comparte qué hizo, qué hará y qué le bloquea. Sin monólogos. Sin presentaciones. 15 minutos y fuera. La reunión que más cuesta mantener y la que más duele cuando desaparece.
3. Ejecución. El equipo trabaja en lo comprometido: lanzar campañas, analizar rendimiento, ajustar pujas, crear variantes de anuncios. Lo que NO esté en el sprint no se toca. La "urgencia" del cliente que llama un viernes a las 17:00 va al backlog del siguiente ciclo, salvo que sea urgencia de verdad (spoiler: casi nunca lo es).
4. Revisión (día 14). Se presentan resultados al responsable o al cliente: qué se lanzó, qué rendimiento tiene, qué se aprendió. Atlassian documenta el proceso con detalle, pero da igual la ceremonia: cada 14 días tienes un punto de control real. Pivotas una campaña antes de quemar presupuesto. Escalas lo que funciona antes de que pase la ventana. Solo esto ya justifica todo el tinglado.
5. Retrospectiva. El equipo se mira al espejo: ¿qué funcionó? ¿Qué nos frenó? ¿Qué cambiamos para el próximo ciclo? Esta reunión es la más importante y la que más equipos se saltan.
Error grave.
Scrum como herramienta de liderazgo (no de microgestión)
Aquí es donde la mayoría se pierde. Scrum es un modelo de liderazgo que obliga a delegar de verdad. Si lo reduces a cuatro reuniones en el calendario, estás perdiendo el tiempo.

Con Scrum, el líder tiene un trabajo: eliminar obstáculos, priorizar el backlog y confiar en que el equipo ejecute. Se acabó ser el cuello de botella que aprueba cada anuncio y cada puja. Eso, para muchos gestores, es aterrador. Porque implica soltar control. Y soltar control es lo opuesto a lo que la mayoría de managers accidentales saben hacer.
El informe de AgileSherpas apunta a que las empresas ágiles tienen hasta 3 veces más probabilidades de adoptar IA con éxito. Tiene lógica: si tu equipo ya trabaja en ciclos cortos, probar una herramienta de IA en un sprint es natural. Si planificas por trimestres, esa herramienta se queda en la lista de "cosas que probaremos algún día". Ojo: que la IA no se convierta en la excusa para dejar de gestionar, que eso ya lo hemos visto.
Me juego algo a que la mayoría de equipos de paid media que "fracasan" con Scrum no fracasan por el modelo. Fracasan porque el responsable no suelta el volante. Convierte las reuniones diarias en sesiones de control, ignora la retrospectiva y acaba usando el sprint como un disfraz moderno para la misma microgestión de siempre. Si la cultura no cambia, da igual que lo llames sprint o cuatrimestre.
Como cuento en la guía sobre gestión de equipos y confianza, liderar es crear las condiciones para que la gente trabaje sin necesitarte. Scrum te obliga a eso. Y por eso incomoda.
Scrum en marketing te fuerza a tomar decisiones CADA 14 días. Que el palabro "ágil" quede bien en tu perfil de LinkedIn me da exactamente igual. Y tomar decisiones frecuentes, con datos frescos, es lo que separa a un equipo que optimiza de uno que sobrevive.
Scrum no va a obrar milagros en tu equipo de paid media. Ningún modelo lo hace. Pero si tu planificación actual consiste en un Excel de enero que nadie mira en marzo, dos semanas de sprint son infinitamente más útiles que tres meses de buenas intenciones.
Implementar las reuniones es la parte fácil. Lo jodido es aceptar que cada 14 días vas a mirarte al espejo y decidir si lo que haces funciona o no. Eso requiere honestidad. Y la honestidad, en marketing, cotiza al alza.
Preguntas frecuentes sobre Scrum en marketing
¿Scrum o Kanban para equipos de paid media?
Scrum funciona mejor cuando el trabajo se puede planificar en bloques de 2 semanas con entregables claros: lanzamientos de campaña, rondas de creatividades, ciclos de optimización. Kanban encaja más en equipos con flujo continuo e impredecible, como soporte o community management. Para paid media, Scrum gana porque las campañas tienen ciclos naturales de prueba y medición que se alinean con los sprints.
¿Necesito un Scrum Master en un equipo de marketing?
No necesariamente como rol dedicado. En equipos pequeños de paid media (3-6 personas), el propio responsable de cuenta puede facilitar las reuniones y eliminar bloqueos. Lo importante es que alguien proteja el foco del sprint y se asegure de que la retrospectiva ocurra. Sin retrospectiva, Scrum pierde la mitad de su valor.
